건설감정실무기준

건설감정실무기준

건설감정실무기준2011.ver [감정서 작성시 유의 사항/감정보고서]

2024-05-08
조회수 512

1) 감정서 완료 일정 보고


감정서의 완료일정을 명시함으로써 완료 지연시 지연사유를 파악하여 감정업무의 성실도를 체크

1. 감정서 제출기한 및 제출일

  • 감정   기일 : 2017년 05월 30일
  • 제출   기한 : 2017년 08월 31일
  • 실제제출일 : 2011년 09월 20일
  • 지연   일수 : 20일
  • 지연   사유 : 현장조사가 늦어져 불가피하게 지연 됨)



2) 감정 수행 및 접촉 경과 보고


감정조사 전반에 걸친 감정인의 업무수행일정 및 당사자, 관계자와의 각종 접촉일정 및 그 내용을 빠짐없이 1~2페이지에 걸쳐 최대한 상세하게 기록하여 추후 감정업무 수행의 확인이 가능하게 할 것.

번 호일 자장 소잠 가 자내 용비 고
12017.05.30.
조정실

감정인,

원고측대리,

피고측대리

감정기일(OOO조정실)

감정시점, 감정기준 협의, 기준도면 확정

완료예정일 지정 2014년 8월 31일

-
22017.06.09.
관리사무소

감정인,

관리소장

사용승인(준공)도면 및 하자관련

수발신문서, 기타 원 제출 자료 인수

-
3

2017.06.10.

~2017.06.18.

본사

감정인외

기술자3

원고 신청항목별 하자유형 파악
-
42017.06.20
관리사무소

감정인,

관리소장

피고측 과장

감정 항목에 대한 의견 협의
-



3) 감정요약문의 작성

구 성 항 목상 세 내 용
감정요약문
가. 하자보수비 총괄표
결론의 5.1총괄표와 동일
나. 주요 하자 분석표
보수비의 연차별 분석, 중요한 하자 비중 등 도식화
다. 균열 하자 분석표
균열의 형태별 금액 수량 분포 분석
라. 하자목록별 집계표 (공용/전유)
결론의 5.2 하자목록별 집계표와 동일

- 감정요약문은 1. 감정보고서 앞에 샆입하고, 2부를 출력하여 표지와 함께 상청하여 제출할 것.

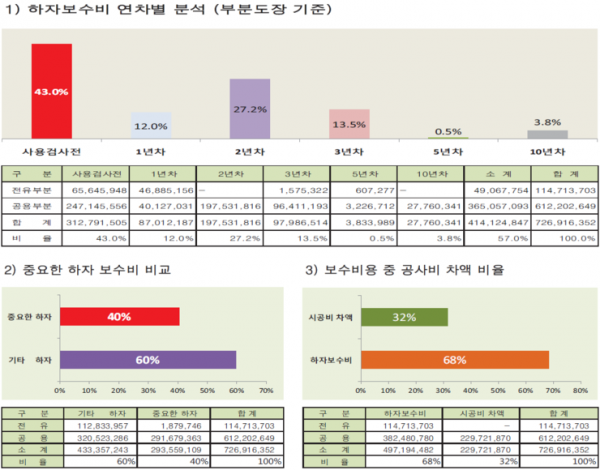

- 연차별 하자보수금액 비중, 부분도장, 전체도장 면적 금액 분석, 중요한 하자, 공사비차액 등 하자의 분석190cd9c69b303.png


4) 감정 신청 사항 분류

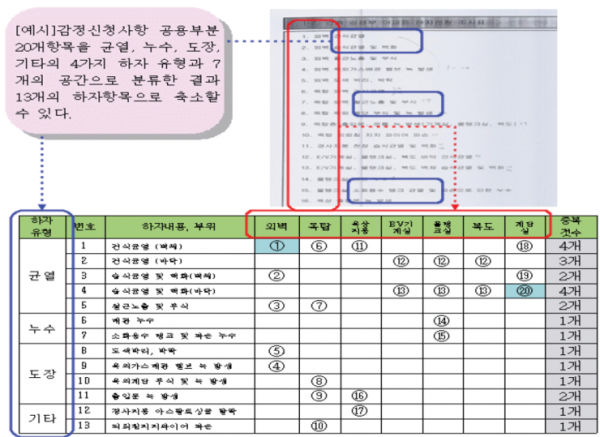

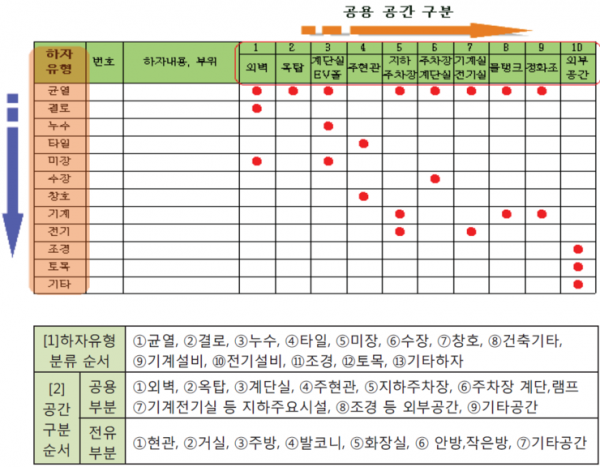

감정신청하자를 유형별로 구분하여 표시함으로써 원고측에서 신청한 하자의 전체적인 현황과 구체적인 하자의 위치와 그 근거를 일목요연하게 정리 할 것7224a62234d42.pngf5b7da18d3308.png

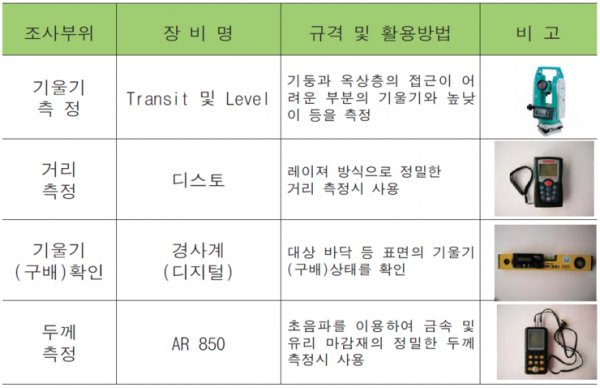

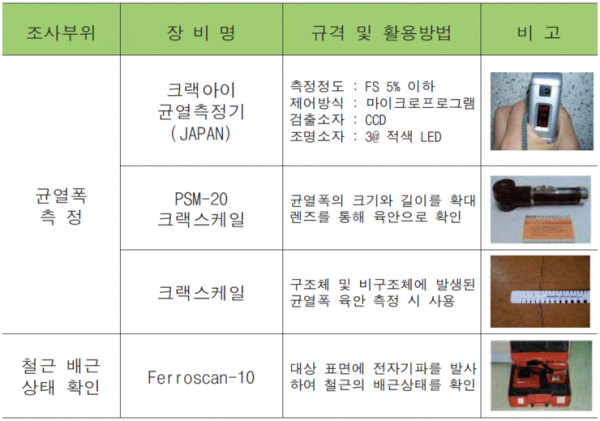

5) 감정 조사방법 및 장비 일람 ef2c9e8d4fc81.png17cd4aedc08c8.png- 감정조사 방법의 과학화 및 하자의 형상을 계량화할 수 있는 주요 장비 등의 일람을 정리하여 감정의 신뢰도를 향상 시키고자 함.

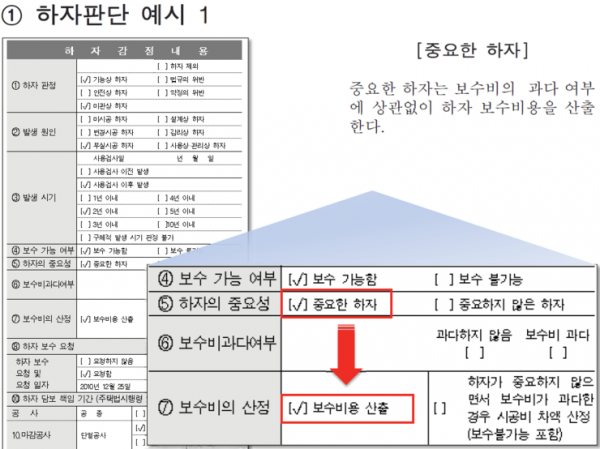

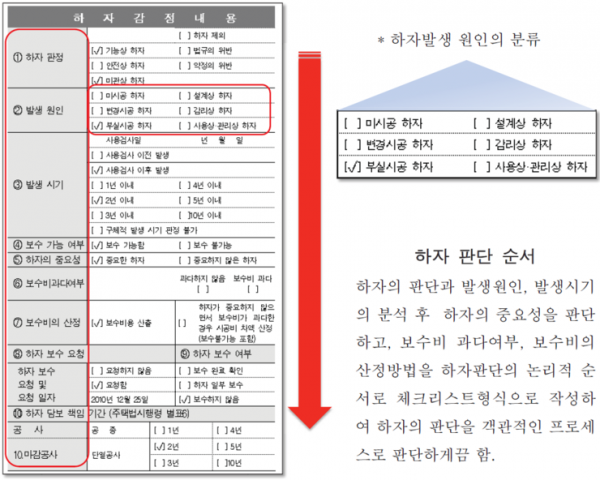

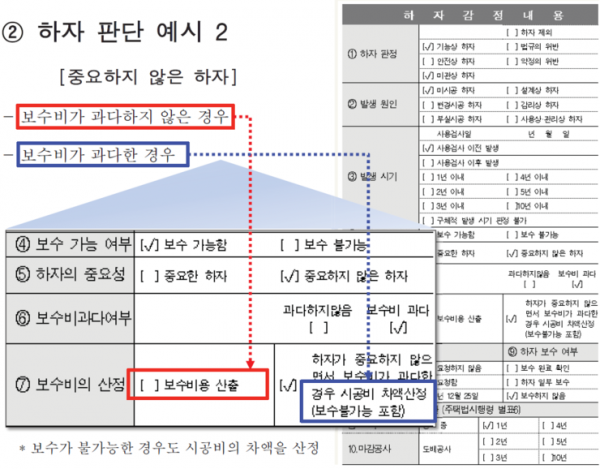

6) 구체적 감정사항


하자 목록표상의 하자항목을 기준으로 각 하자항목별 하자의 판정, 하자 발생원인 등 구체적인 감정 이유와 하자의 발생 시기의 파악이 가능하면 발생시점을 기재하고, 발생시점을 알 수 없으면 불가로 표시할 것. 또한 보수방법, 보수비 산정방법을 명시하고, 사진자료와 설계도면의 근거자료를 비교하여 표시하여 원, 피고의 주장, 감정내용과 조사사진 등의 자료를 일목요연하게 기재한다.
